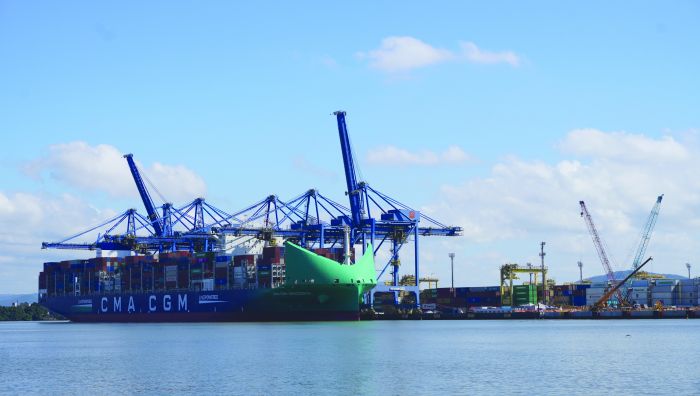

A obra de adequação do cais da Portonave chegou a 92% de conclusão da primeira fase, o que representa 51% do projeto total, conforme os dados do último boletim de acompanhamento, divulgado em julho. Pra entrega da primeira fase, falta apenas a execução do 18º e último módulo, com as estruturas principais do cais concluídas até o módulo 17 no mês passado.
Continua depois da publicidade
Além disso, a parede de diafragma foi finalizada na parte leste do cais. Essa estrutura de 60 metros de profundidade contém o solo e serve como base para um dos trilhos de suporte aos ...
Além disso, a parede de diafragma foi finalizada na parte leste do cais. Essa estrutura de 60 metros de profundidade contém o solo e serve como base para um dos trilhos de suporte aos guindastes gigantes STS, usados pra movimentação de contêineres nos navios. Com isso, as equipes já tocam a construção das vigas de suporte do paredão. No outro lado do cais, as atividades do porto seguem normais.
Continua depois da publicidade
Em julho, ainda houve avanços no sistema de drenagem e da parte elétrica na retaguarda, que vai alimentar a energia dos novos guindastes STS assim que forem instalados.
Contrapartida
Continua depois da publicidade
A obra do cais tem contrapartida ambiental de R$ 504 mil pra preservação da restinga na orla de Navegantes. O plano de recuperação começou a ser executado após aprovação dos órgãos ambientais municipal e estadual, prevendo o plantio de 6,5 mil mudas nativas e controle de espécies exóticas invasoras.
Vanguarda
O investimento em equipamentos está dando um salto de modernização na Portonave, preparando o terminal para uma nova fase de crescimento. Entre as novas máquinas, o porto já iniciou as operações com a primeira empilhadeira de contêineres 100% elétrica adquirida no país.
Com a novidade, a Portonave passa a contar com sete “reach stackers” no terminal. A empilhadeira elétrica faz parte do pacote de R$ 439 milhões em novos equipamentos pra manter o destaque da Portonave na movimentação de contêineres no país.
“Com os novos investimentos, nossa capacidade anual de TEUs aumentará de 1,5 milhão para 2 milhões de TEUs. Esse crescimento significativo proporcionará mais capacidade para atender aos exportadores e importadores”, comenta Castilho.
Ele explica que os equipamentos adquiridos são 100% elétricos, o que reduz a emissão de poluentes, e integra a visão da empresa pelo desenvolvimento sustentável. Na mesma linha, os novos recursos se integram ao novo cais, com sistema ecológico de fornecimento de energia elétrica para os navios atracados. “Com a adequação do cais, além da capacidade para receber navios de até 400 m, a infraestrutura estará apta para a instalação do ‘shore power’ – tecnologia pioneira entre os portos brasileiros. Buscamos ser exemplo de vanguarda no país. Afinal, o crescimento precisa estar alinhado à responsabilidade ambiental no segmento”, analisa o diretor da Portonave.
Serão recuperados quatro trechos prioritários em 38,4 mil m² na Meia praia. Os trechos foram indicados pelo Instituto Ambiental de Navegantes. O plano também prevê atividades de prevenção e controle do acesso de animais domésticos, conservação e ações pra atrair animais nativos espalhadores de sementes. O projeto terá manutenção e monitoramento das áreas por três anos.
Continua depois da publicidade
